Location Saisonnière

Rénover un appartement de location : ordre des travaux

12 min de lecture
Rénover un appartement de location : ordre des travaux

Rénover un appartement destiné à la location saisonnière suit un ordre fixe : dépose, réseaux, cloisons, sols, finitions. Chaque lot referme ce que le précédent a ouvert, jamais l’inverse. Les arbitrages se jugent sur dix ans de rotation, pas sur un coup de cœur de showroom, et le chantier se cale entre novembre et mars.

Ce que la destination locative change sur un chantier

Un appartement de rapport ne se rénove pas comme une résidence principale. La différence tient au nombre de mains qui toucheront chaque surface : quatre personnes en dix ans dans un logement familial, plusieurs centaines dans un appartement loué à la semaine sur la côte adriatique.

Le marché croate donne l’échelle. Le pays a enregistré 21,8 millions d’arrivées et 110,1 millions de nuitées en 2025, dont 104,6 millions sur la seule Adriatique, selon les données eVisitor de l’Office national croate du tourisme. L’hébergement chez l’habitant y représente 66 % du total des lits, contre 10 % pour l’hôtellerie, d’après la Direction générale du Trésor (mai 2026). Vos concurrents directs sont donc des propriétaires qui rénovent eux aussi.

Trois réflexes découlent de ce contexte.

  • Choisir les surfaces pour leur résistance avant leur cachet
  • Retenir des équipements réparables, avec des pièces détachées trouvables à Split ou à Zadar
  • Chiffrer chaque décision en coût sur dix saisons, entretien compris

Un exemple vaut mieux qu’un principe. Un stratifié bas de gamme gonfle au premier seau renversé et se remplace après trois étés. Un grès cérame tient vingt ans et se nettoie en un passage de serpillière. Une rénovation locative réussie se reconnaît d’ailleurs à cela : aucune reprise cinq ans plus tard.

Rénover un appartement dans l’ordre, de la dépose aux finitions

Le planning obéit à une règle unique : chaque corps d’état referme ce que le précédent a ouvert. Intervertir deux lignes coûte une reprise, parfois deux. Le guide de rénovation publié par hemea en 2026 chiffre un rafraîchissement à 2 à 4 semaines de chantier, une rénovation complète du second œuvre à 2 à 4 mois, dont 4 à 8 semaines pour la seule phase technique.

La dépose, le lot qui révèle les surprises

Le décroûtage des pièces humides passe avant le premier achat. Sous le carrelage d’une salle de bain des années 1970, vous trouverez soit une dalle saine, soit une chape éventrée par une fuite ancienne. La différence entre les deux se compte en milliers d’euros, et la découvrir après la commande du mobilier fausse tout le budget.

Videz la pièce jusqu’au support, photographiez, mesurez, puis chiffrez. Les gravats se sortent en une fois, benne réservée à la journée : dans un immeuble sans ascenseur de la vieille ville, ce seul poste mérite un devis distinct.

Les réseaux avant toute fermeture

Plomberie, évacuations et électricité passent tant que les murs restent ouverts. Un ordre des travaux correct place ici saignées, gaines et attentes, y compris celles que vous n’utiliserez pas cette année : une attente pour un sèche-serviettes coûte quelques dizaines d’euros pendant le chantier, contre une journée de casse deux ans plus tard.

Repérez tout par photo avant fermeture. Un cliché de chaque mur ouvert, daté, classé par pièce, vaut un plan de récolement. Le jour où un artisan percera pour fixer une tête de lit, cette photo évitera l’inondation.

Cloisons, sols, puis finitions

La suite descend du plus salissant vers le plus fragile, sans raccourci possible.

  • Doublages et cloisons, montés au cordeau sur des murs jamais d’équerre
  • Chapes et ragréages, contrôlés à la règle de deux mètres
  • Revêtements de sol, posés une fois les niveaux stabilisés
  • Peintures et enduits, après dépoussiérage complet
  • Sanitaires, robinetterie et luminaires, en tout dernier

Une seule entorse se justifie : peindre les plafonds avant la pose du sol fini, quitte à reprendre une passe après. Le gain de temps sur la protection compense largement.

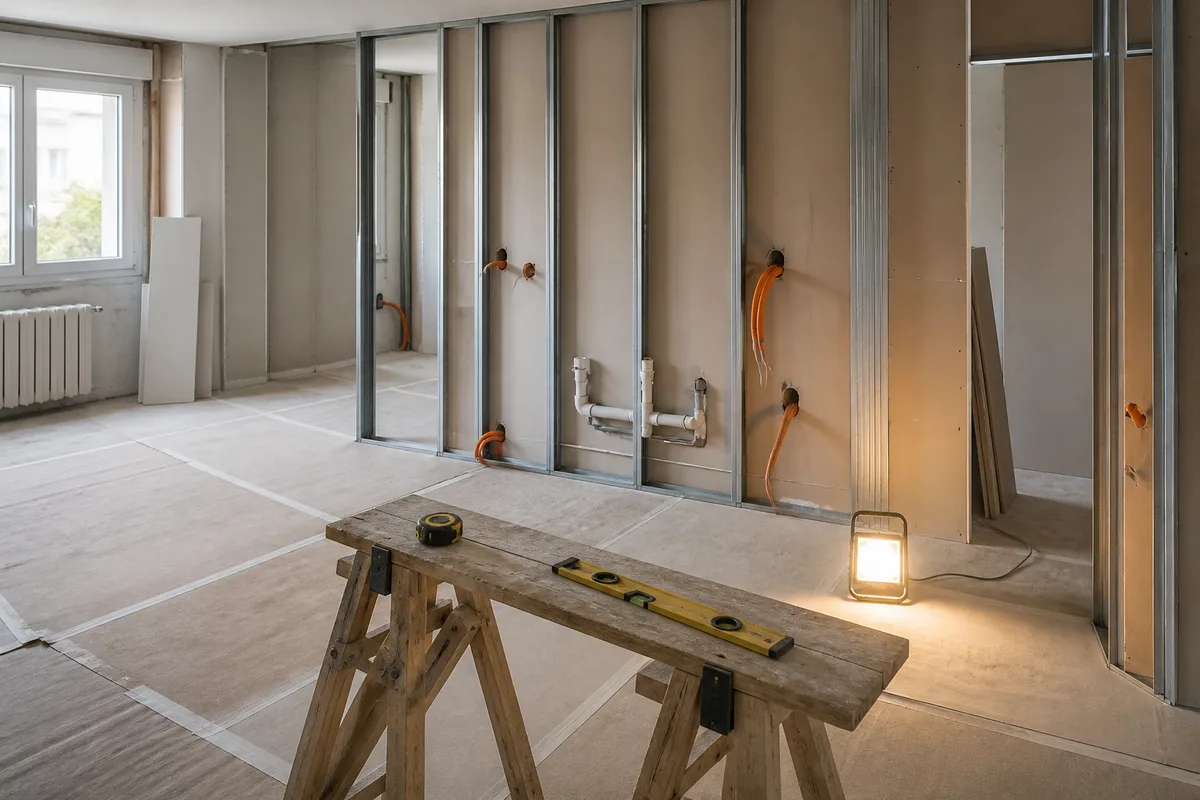

Appartement en cours de rénovation, cloisons ouvertes et gaines électriques apparentes, lumière naturelle

Les règles de mise en œuvre qui évitent la reprise à deux ans

La plupart des désordres constatés en location ne viennent pas d’un matériau médiocre, mais d’un matériau correct posé trop vite. Chaque corps d’état dispose d’un document technique unifié qui décrit le support admissible, le produit et le délai à respecter. Un propriétaire n’a pas à les connaître par cœur, mais savoir que les normes de mise en œuvre existent change la conversation avec l’artisan : vous demandez le DTU applicable au devis, et le sérieux de la réponse renseigne davantage qu’un prix.

Les délais de séchage ne se négocient pas

Le NF DTU 52.2, qui régit la pose collée des revêtements céramiques, impose une humidité résiduelle inférieure à 4,5 % et un délai minimal d’un mois avant carrelage sur une chape ou une dalle adhérente. Faute de mesure, le repère professionnel retient une semaine et demie par centimètre d’épaisseur en période sèche, majorée de 50 % en période humide.

Ces délais de séchage expliquent pourquoi un chantier lancé en avril pour une ouverture en juin finit mal. La mesure se fait à la bombe à carbure ou à la sonde : exigez-la par écrit sur le compte rendu de chantier, elle coûte quinze minutes.

Les conditions d’application des finitions

Le NF DTU 59.1, qui encadre les travaux de peinture, fixe une plage de 8 à 35 °C en intérieur et une hygrométrie ambiante plafonnée à 70 %. Le support doit être sec : moins de 12 % d’humidité sur un plâtre, moins de 20 % sur un bois.

Un appartement fermé tout l’hiver au bord de l’Adriatique dépasse allègrement ces 70 %. Chauffer et ventiler trois jours avant la mise en peinture conditionne un feuil qui tiendra. Même logique pour le mortier-colle : le NF DTU 52.2 renvoie à la norme NF EN 12004 et retient une classe C2 en double encollage, à partir de 7 kg par mètre carré, dans les locaux humides.

La salle d’eau, le poste qui décide de vos avis

Aucune pièce ne concentre autant de remarques dans les commentaires. La réglementation croate pose déjà un plancher : le Pravilnik sur la catégorisation des hébergements chez l’habitant exige, pour un objet neuf, 4 m² de salle de bain en 3 étoiles, 5 m² en 4 étoiles et 6 m² en 5 étoiles, avec un receveur d’au moins 0,90 × 0,90 m ou une baignoire de 1,60 m.

L’étanchéité sous carrelage

Le carrelage n’est pas étanche, ses joints encore moins. Sous une douche à l’italienne, seul un système de protection à l’eau sous carrelage assure la fonction. Ce lot se sous-traite à un professionnel assuré, avec mention explicite du procédé sur le devis.

Deux points se vérifient en fin de pose : la pente réelle vers le siphon, mesurée à la règle et au niveau, et la remontée de la protection sur les murs adjacents. Une salle d’eau exiguë tolère mal l’à-peu-près : la fuite migre chez le voisin du dessous et le litige occupe deux saisons. Le plan au sol et les sanitaires compacts se traitent ensuite, comme dans notre guide pour aménager une petite salle de bain de location.

Ventiler pour quatre douches par jour

Un appartement loué à quatre personnes reçoit trois à cinq douches quotidiennes en août. L’arrêté du 24 mars 1982 sur l’aération des logements retient 15 m³/h d’extraction en salle de bain pour un une-pièce ou un deux-pièces, 30 m³/h au-delà. Un extracteur temporisé, un détalonnage de porte d’un centimètre et une grille d’amenée d’air suffisent à tenir ces débits.

Comptez aussi la consommation : une douche de cinq minutes utilise environ 35 litres d’eau, un bain jusqu’à 200 litres, selon l’ADEME. Sur une rotation hebdomadaire à quatre voyageurs, l’écart pèse sur la facture d’été.

Salle d’eau neuve avec douche à l’italienne carrelée et paroi vitrée, carrelage clair grand format

La cuisine, deuxième poste critique

La cuisine d’un logement saisonnier travaille par à-coups : quatre personnes qui cuisinent une semaine, puis huit jours de vide. Ce rythme abîme les surfaces horizontales et les jonctions bien avant les meubles.

Le dimensionnement électrique se joue à la conception. La norme NF C 15-100 réclame 6 socles de prise non spécialisés dans une cuisine de plus de 4 m², dont 4 au-dessus du plan de travail, le comptage se faisant socle par socle depuis l’amendement A5 de 2015. Un voyageur qui branche bouilloire, grille-pain et chargeurs sur une seule rallonge laisse un commentaire, parfois un départ de feu.

Plan de travail, crédence et jonctions

Le stratifié standard gonfle en trois saisons au droit de l’évier. Un stratifié épais à chant post-formé, un compact haute pression ou un grès cérame collé tiennent la comparaison sans exploser le budget. La crédence se traite en pleine hauteur, sans découpe inutile derrière la plaque.

Un mot sur les joints de finition : la jonction plan de travail contre mur reste le point faible absolu. Un joint silicone sanitaire, refait tous les deux à trois ans en préparation de saison, coûte une cartouche et une heure. Un plan gonflé coûte un remplacement complet.

Les revêtements qui encaissent le turnover

Les surfaces représentent la moitié du budget visible et la totalité de l’impression laissée. Elles se choisissent sur des critères mesurables, pas sur un échantillon vu sous néon.

Au sol, la dureté avant l’esthétique

Le grès cérame du groupe BIa, défini par la norme NF EN 14411, affiche une absorption d’eau inférieure ou égale à 0,5 %, d’où sa tenue en pièce humide et sa résistance aux taches. Le classement UPEC, mis au point par le CSTB, complète le tri en notant l’usure à la marche, le poinçonnement, la tenue à l’eau et aux agents chimiques : un logement à forte rotation vise les niveaux hauts de chaque lettre.

Un format large de 60 × 60 centimètres réduit le nombre de joints, donc les points de salissure. Ces revêtements résistants se posent partout sauf dans les chambres, où un sol souple bien classé apporte du confort acoustique aux voisins du dessous.

Aux murs, une finition lessivable

Le mat non lavable ne survit pas à deux saisons dans un couloir. Une peinture lessivable en finition satinée ou velours accepte l’éponge sur les traces de valise et les traces de doigts autour des interrupteurs. Le mat garde sa place au plafond et sur les parties hautes.

Prévoyez un pot de réserve étiqueté par pièce, avec la référence exacte et la date. Une retouche entre deux séjours prend dix minutes ; une reprise sans la teinte d’origine oblige à repeindre le mur entier. L’esthétique de ces surfaces se travaille ensuite, comme détaillé dans notre article sur la décoration des murs d’une location.

Cuisine rénovée d’appartement locatif avec plan de travail clair, crédence carrelée et rangements fermés

Électricité et eau chaude, deux réseaux à traiter une seule fois

Rouvrir un mur fini pour reprendre un circuit ruine trois semaines de finitions. Ces deux lots méritent donc un surdimensionnement raisonnable au moment du chantier.

Côté électricité, la norme croate HRN HD 60364-7-701, transposition de la CEI 60364-7-701, découpe la salle de bain en volumes 0, 1 et 2 autour du point d’eau, chacun assorti d’un indice de protection minimal. En pratique : différentiel 30 mA en tête, aucune prise ordinaire à proximité immédiate de la douche, luminaire à protection renforcée au-dessus du receveur. Ailleurs, la NF C 15-100 retient 5 socles dans un séjour de moins de 28 m² et 3 socles par chambre.

Côté eau chaude, dimensionnez pour le pic, pas pour la moyenne. Quatre voyageurs qui se douchent en une heure vident un ballon de 100 litres. Placez aussi l’appareil dans un volume accessible sans démonter un meuble : la maintenance tombera un jour de rotation, entre deux départs.

Caler le chantier hors saison

La saisonnalité croate décide du calendrier bien plus sûrement que la disponibilité des artisans. Plus des deux tiers des nuitées annuelles se concentrent sur juin, juillet et août, le seul mois d’août pesant près d’un tiers du total, selon la Direction générale du Trésor (mai 2026). Un mois de travaux en juillet coûte donc le chiffre d’affaires le plus élevé de l’année.

Le calendrier adriatique

Un chantier hors saison se lance idéalement en novembre, pour une réception fin mars. Cette fenêtre laisse la marge nécessaire aux délais de séchage, aux commandes de matériel et aux imprévus, sans mordre sur les réservations de printemps.

Trois contraintes locales s’y ajoutent.

  • L’hygrométrie hivernale ralentit les séchages, ce qui plaide pour un chauffage de chantier
  • Les copropriétés de bord de mer interdisent souvent les travaux bruyants dès la mi-juin
  • La disponibilité des artisans se resserre à l’approche de la saison, les meilleurs se réservant dès l’automne

La période recoupe largement la basse saison touristique décrite dans notre guide sur quand partir en Croatie.

Le budget par poste et les arbitrages qui rapportent

Les fourchettes publiques donnent un cadre. Le guide 2026 de hemea situe le rafraîchissement entre 300 et 600 euros TTC le mètre carré, la rénovation partielle entre 500 et 900 euros, et la rénovation lourde avec modification de distribution jusqu’à 1 600 euros. Un exemple documenté sur la même source chiffre la rénovation complète d’un deux-pièces de 50 m² à Paris autour de 62 000 euros TTC.

Où mettre l’argent en priorité

Un budget par poste honnête réserve environ la moitié de l’enveloppe à la salle d’eau et à la cuisine, un quart aux revêtements et aux peintures, le reste aux réseaux et à la menuiserie. Les postes qui rapportent le plus vite se repèrent facilement.

  • La salle d’eau refaite intégralement, qui déclenche les commentaires positifs et justifie une hausse de tarif
  • Le couchage et le matelas, seuls équipements que chaque voyageur teste huit heures par nuit
  • L’isolation phonique de la porte palière, motif de plainte récurrent en immeuble touristique
  • La climatisation réversible, qui allonge la saison sur les épaules de printemps et d’automne
  • Les rangements fermés, qui font paraître le logement rangé sur les photos comme au check-in

Les postes à repousser sans regret : la domotique décorative, le mobilier sur mesure et les finitions haut de gamme dans les circulations. Le voyageur ne les remarque pas, votre équipe de ménage les maudit. Ce raisonnement de rendement rejoint la logique de la gestion locative automatisée : chaque euro engagé doit se traduire en temps gagné ou en note supplémentaire.

Propriétaire consultant un plan de rénovation posé sur un plan de travail, échantillons de carrelage et de peinture

Prochaine étape : ouvrez une pièce humide avant de commander quoi que ce soit, faites établir un planning de lots daté avec les délais de séchage inscrits noir sur blanc, et bloquez la fenêtre de novembre à mars. Un chantier ainsi calé se réceptionne avant les premières réservations de Pâques, sans une seule nuit annulée.
